2025-09-12

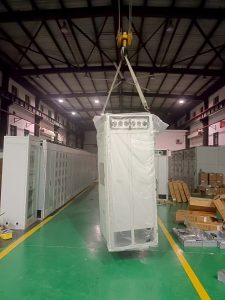

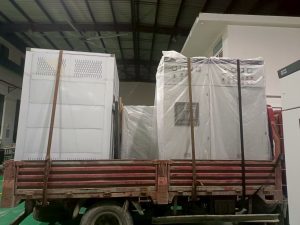

11 сентября в 20:00 наша команда получила указание установить трансформаторы и другие оборудования на объекте. Мы оперативно организовали необходимые инструменты, приняли меры безопасности и с помощью подвесных кранов погрузили трансформаторы, распределительные шкафы и шины на транспортные средства. Этот процесс занял один час. Затем, в 21:00, мы отправились на строительную площадку Jingyu Xuefu в районе Ляньху города Сиань.

В 21:30 мы прибыли в назначенное место: распределительное помещение, расположенное на уровне -1 подземной парковки. После связи с соответствующим персоналом по управлению недвижимостью и оценки ситуации мы приступили к интенсивной, но методичной работе.

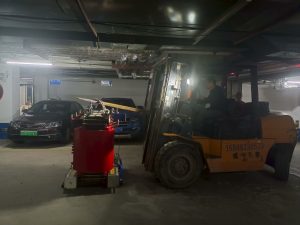

Сначала мы приступили к разгрузке. С помощью вилочных погрузчиков мы транспортировали трансформатор и распределительный шкаф к входу в распределительный шкаф. Однако, поскольку для этого необходимо было пересечь участок с плиточным покрытием, обеспечение плавного и безопасного прохода представляло собой серьезную и сложную проблему. После краткого обсуждения мы решили использовать метод “качения бревна”, осторожно маневрируя трансформатором и четырьмя распределительными шкафами до мест их установки. Это оказалось чрезвычайно сложной задачей; вес трансформатора в сочетании с препятствиями, такими как лестницы, пороги и углы, привел к медленному продвижению.

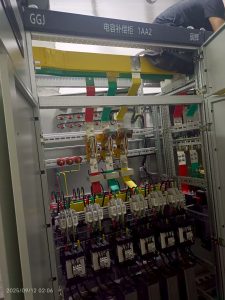

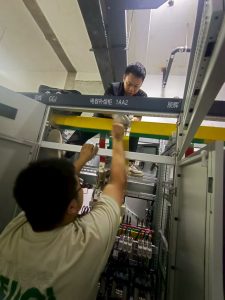

Наконец, в 1:00 ночи транспортировка оборудования была завершена. Следующая задача заключалась в установке трансформатора и распределительных шкафов на месте, в первую очередь с монтажом шин, нейтральных шин и заземляющих шин внутри шкафов. К этому моменту члены команды были явно уставшими от интенсивной работы и ночных усилий. Однако, понимая, насколько важно в этот момент проявить настойчивость, все стиснули зубы, работали сообща и в конечном итоге успешно установили шины. На заключительных этапах мы провели тщательную проверку оборудования для обеспечения точности, а затем убрали инструменты и очистили площадку от мусора, чтобы поддерживать чистоту. К моменту завершения всех задач было уже половина третьего ночи.

Если проанализировать весь процесс, то установка была выполнена всего за 6,5 часов с момента назначения задачи до ее завершения. Такая эффективность стала результатом накопленного профессионального опыта команды, отточенного в ходе ежедневной практики. Успешное завершение этой ночной операции во многом обязано отточенным навыкам команды, отработанным в ходе непрерывного обучения, но в равной степени и слаженной координации и глубокому чувству ответственности членов команды. Это достижение не только эффективно обеспечило электроснабжение жителей, но и продемонстрировало приверженность и ответственность нашей технической команды. В будущем мы будем продолжать придерживаться принципов профессионализма, эффективности и безопасности, принимая новые вызовы.
